どうも、こんにちは
今回は、時々オーバーヒートによるダメージを受けていた液体クーラーを、鋼鉄製に交換していこうと思います。

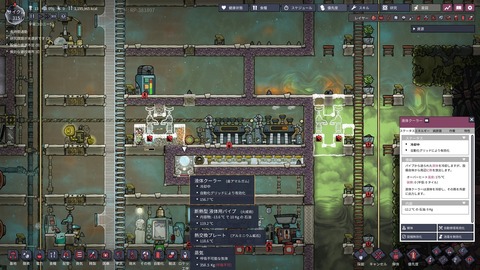

315-1
まずは、熱がコロニー側へ伝わらないように、断熱タイルを設置します。
コロニーの外は熱くても問題ないので、通常タイルで足場を建設しています。

液体クーラーを設置している空間のタイルを解体すると、蒸気が充満する恐れがあるので、水の壁を作って、漏れださないようにボトル空けも準備していきます。

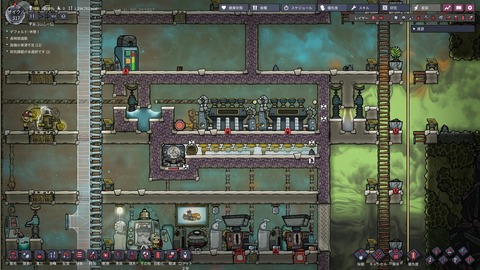

317-1
一通り準備し終えたところで、左側(コロニー側)の出入り口が不要なことに気づき断熱タイルで、侵入できないように塞いでます(゚∀゚)

ちなみに、蒸気空間の解体前の温度は、こんな感じです。

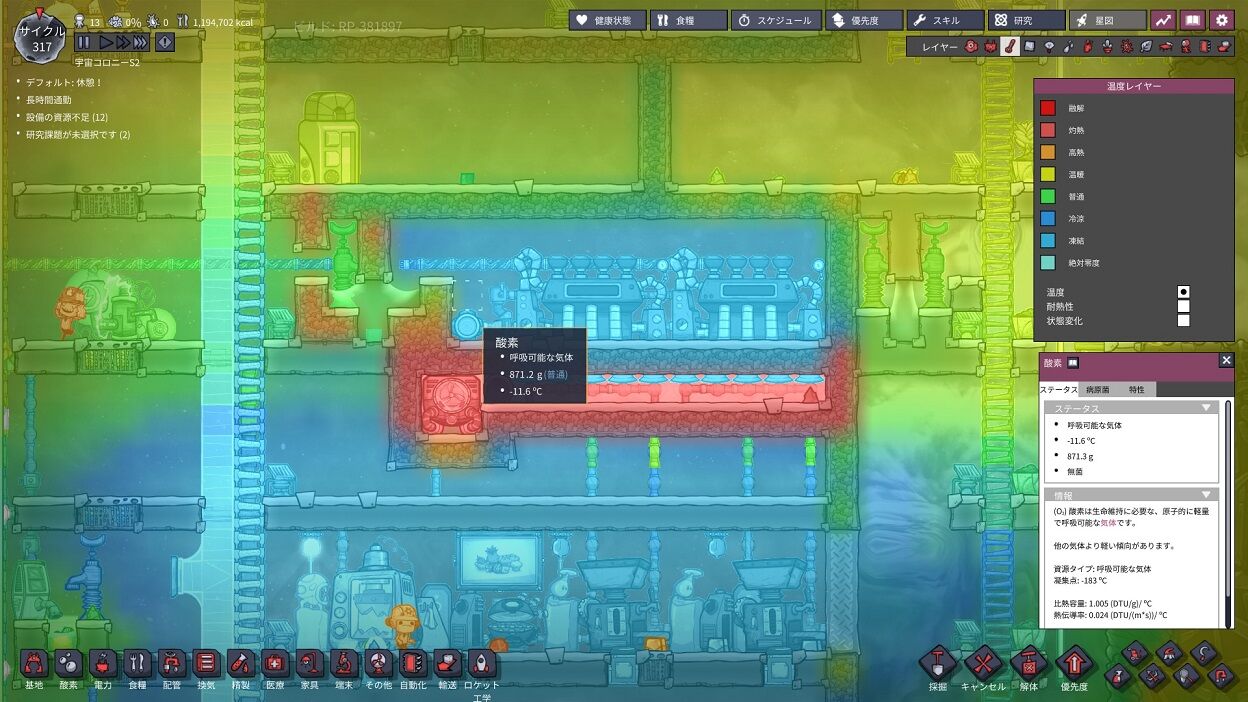

317-2
-11℃と、ヒエヒエです

解体後は、

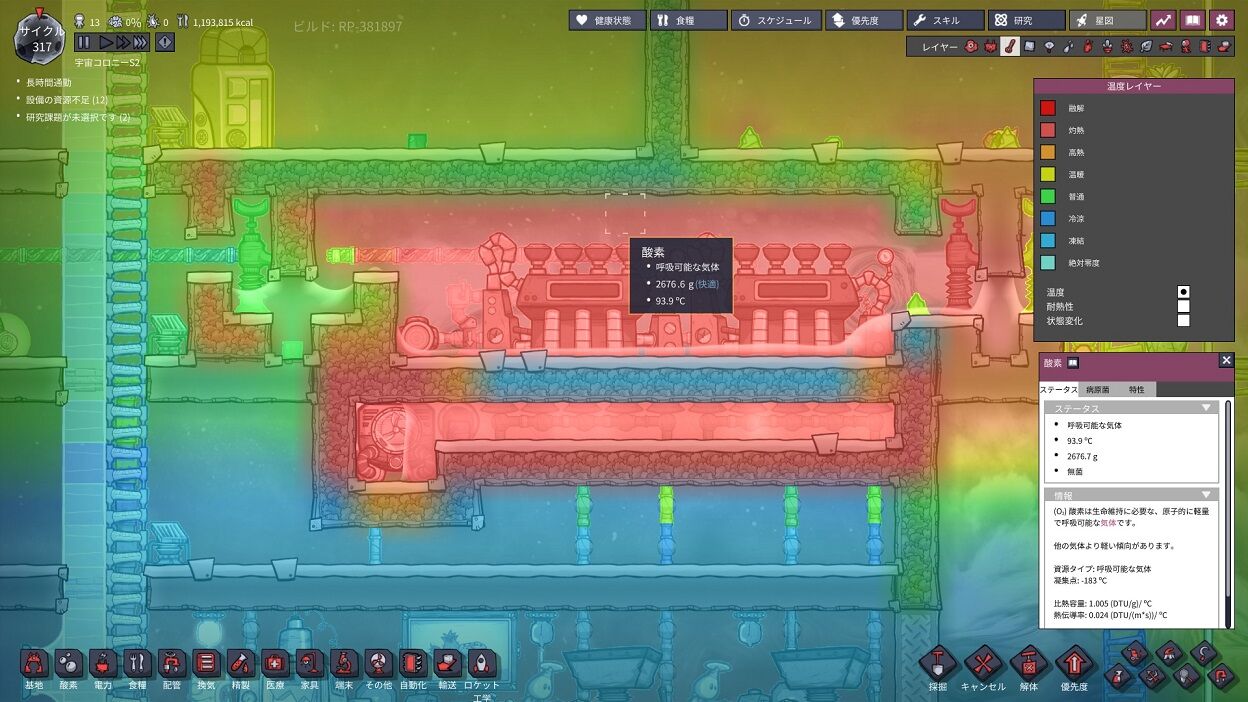

317-3
瞬く間に、高温エリアに変わりました(((( ;゚д゚)))

アトモスーツを着用しているので、ヤケドの恐れはありませんが、蒸気の流出を抑えるためにも、さっさと液体クーラーを取り替えてしまいましょう。

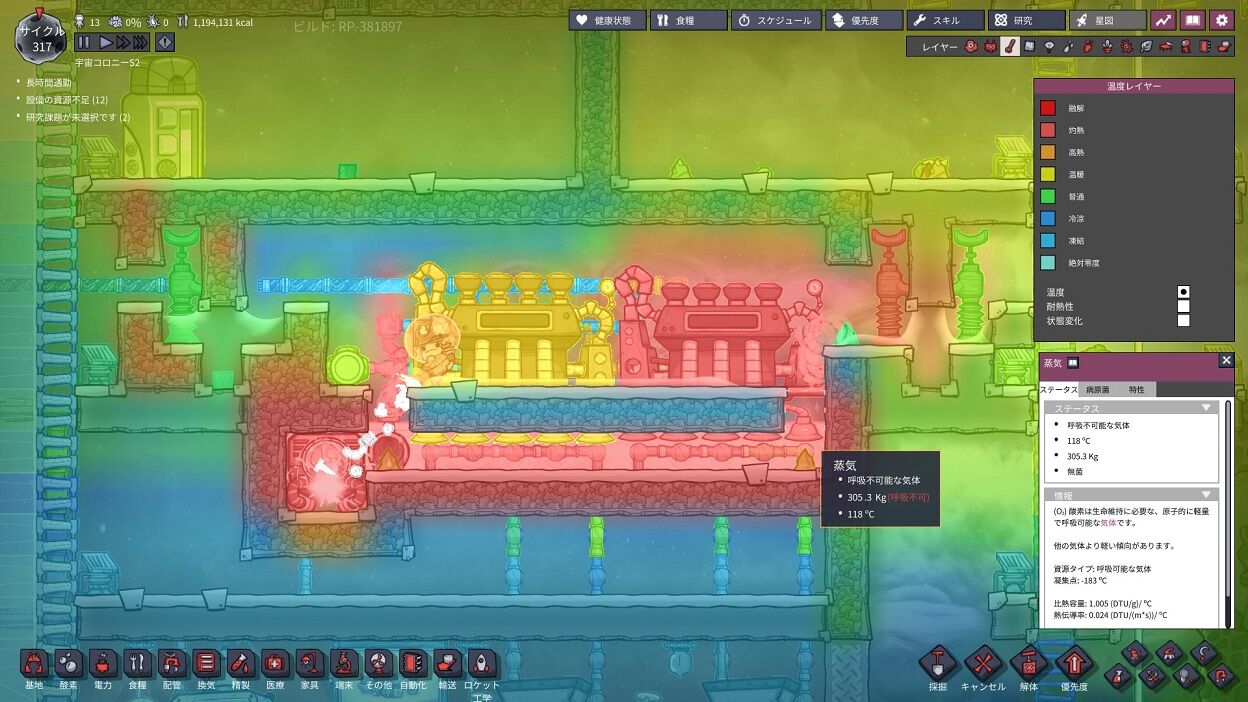

317-4
と、無事鋼鉄製の建設が完了し、液体クーラーのオーバーヒート値が325℃に上がりましたv( ̄∇ ̄)v

ではでは、断熱タイルで再び閉じていきます。
317-5
ほとんどの蒸気が水へと液化してしまいました('A`|||)

この蒸気タービンと液体クーラーを使用する、冷却機構を建設するときは、あらかじめ鋼鉄をいくつか用意しておくことをおススメします(゚∀゚)アヒャヒャ

そして、改修後の温度は、
317-6
90℃超え(゚ロ゚;)ッ!?
しばらくは、近づけませんね (´▽`;)

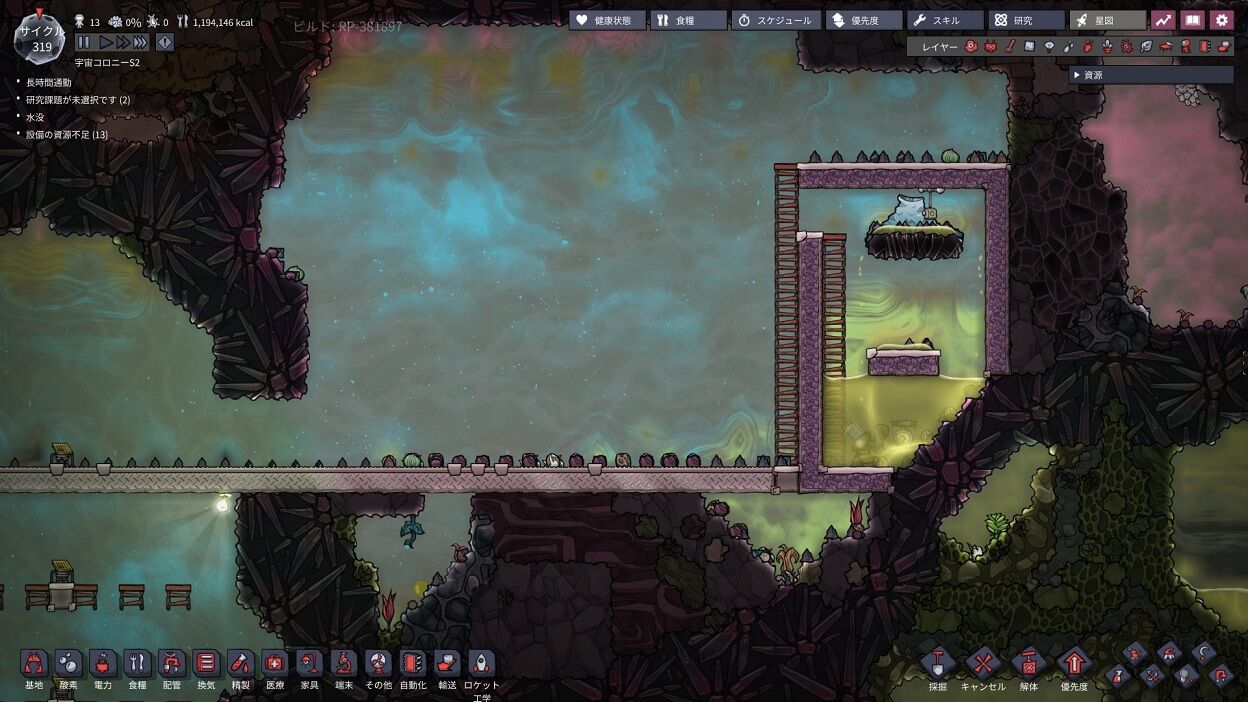

319-1
三か所目の雪氷間欠泉の液体ポンプと配管工事が終わった頃、

319-3

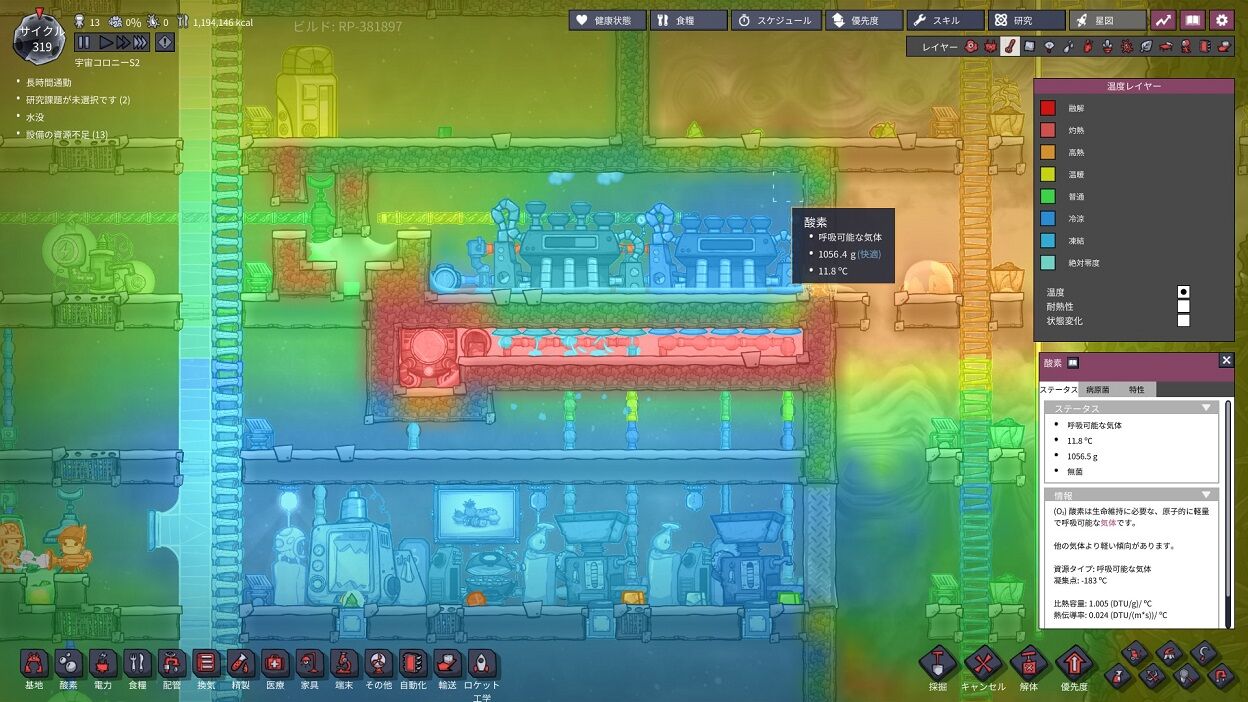

319-2
ようやく、温度が落ち着いてくれました。( ̄ー ̄)

後の、水浸しになった所と入口の片付けは、裏パートで済ませておきます。

といったところで、今回は終了です。

次回は、改修作業中に、製造ポッドから出てきた新たな動物の小屋と、この冷えた空間を利用する何かを建設していく予定です。
それでは、ありがとうございました。
